Jak zarządzać interesariuszami podczas ratowania projektu

Niewystarczająca komunikacja to główna przyczyna porażki 29% projektów. Kiedy projekt IT upada i na ratunek przychodzi Twój zespół, interesariusze nie są tylko sceptyczni. Są też wypaleni, zestresowani i często otwarcie niechętni. Budżet się nie dopina. Udział w rynku spada. Reputacja jest zagrożona. W takiej sytuacji nie sprawdzają się typowe metody zarządzania.
Zarządzanie interesariuszami w takiej sytuacji wymaga zupełnie innego podejścia, bo mierzysz się z kryzysem, zaufanie wyparowało, a każda techniczna decyzja może stać się typowo politycznym sporem. Ten artykuł przedstawia sprawdzone strategie, które pozwolą ci poprowadzić interesariuszy od chaosu do pełnej stabilności.
W skrócie
|
Najpierw ugaś emocje, dopiero potem realizuj plan ratunkowy
Interesariusze będą zmęczeni, rozczarowani i pełni wątpliwości. W pierwszym kroku powinieneś uspokoić sytuację i przywrócić równowagę. Jeśli tego nie zrobisz, każda Twoja decyzja stanie się podłożem niepotrzebnych sporów.
Zrozum kontekst emocjonalny
Poprzedni dostawca zawiódł, a budżet się kurczy. Interesariusze na pewno traktują tę porażkę emocjonalnie. Część z nich może obwiniać się za wybór poprzedniego dostawcy. Objawy tego napięcia są przewidywalne: mikrozarządzanie, opór wobec twoich rekomendacji albo całkowite zobojętnienie wobec procesu.
Musisz znormalizować ich odczucia danymi. Duże projekty IT średnio przekraczają budżet o 56% i harmonogram o 33%, a dostarczają 56% mniej wartości. Co szósty projekt przekracza koszty o 200%. Wniosek: nie są sami. Poprzedni zespół walczył z wyzwaniami, które większość organizacji niedoszacowuje.
Zbuduj zaufanie jako pierwszy krok
Twoim priorytetem jest zatrzymanie spirali emocjonalnej, nie natychmiastowe pisanie kodu. Najpierw musisz zademonstrować swoje kompetencje, żeby odzyskać zaufanie. W pierwszych rozmowach skup się na zrozumieniu problemów, jakie ma projekt, a nie na obronie terminów.
Dobrą strategią będzie tu połączenie empatii z profesjonalną stanowczością. Słuchaj aktywnie, ale nie usprawiedliwiaj poprzedniego zespołu. Pokaż, że wiesz, co jest na szali: „Rozumiemy, że każdy tydzień opóźnienia oznacza straty”. Ustaw oczekiwania: „Najpierw ocenimy stan projektu. Dopiero znając go, będziemy w stanie działać skutecznie”.
Unikaj korporacyjnego żargonu. W kryzysie klienci oczekują konkretu, nie PR-owego bełkotu. Szczerość od pierwszej rozmowy buduje więcej zaufania niż najlepiej dopracowany raport.
Użyj audytu podczas przejęcia projektu, aby zresetować oczekiwania
Przeprowadź pełny audyt projektu, żeby dokładnie zrozumieć stan kodu, architektury i długu technicznego. Uzyskane dane będą od teraz fundamentem każdej Twojej rozmowy z interesariuszami.
Dane zamiast dramatu
Audyt przeniesie rozmowę z poziomu emocji na poziom faktów. Zamiast odpowiadając na pytanie „Dlaczego to nie działa?”, będziesz mógł powiedzieć „Oto dług techniczny, który blokuje rozwój produktu”. Kod będzie obiektywnym źródłem prawdy i skończą się domysły.
Audyt jako narzędzie strategiczne
Nie da się zarządzać interesariuszami na podstawie przypuszczeń. Właśnie dlatego, każdy projekt ratunkowy wymaga na starcie audytu. To dzięki niemu możesz prowadzić uczciwe rozmowy o tym, dlaczego poprzednia konfiguracja zawiodła i jak ją naprawić.
Audyt powinien objąć sprawdzenie jakości kodu i architektury, poziom długu technicznego, zabezpieczenia i zastosowane metody ochrony własności intelektualnej. Twoim celem jest przygotowanie dokumentu, do którego można wracać przy każdej trudnej decyzji. Zwykle przeprowadzenie audytu trwa 1-2 tygodnie. Niby długo, ale zgadując, zmarnujesz o wiele więcej czasu.
Odzyskanie zaufania interesariuszy i kontroli nad kodem
Audyt powinien dać interesariuszom poczucie, że kod znów jest pod ich kontrolą. W wielu projektach ratunkowych spotykamy się z niejasnym stanem własności intelektualnej albo sytuacjami gdy poprzedni dostawca bierze kod na „zakładnika”. Przygotowana dokumentacja pomoże zamknąć stary rozdział i otworzyć nowy.
Audyt jest też twoją obroną przed nierealnymi oczekiwaniami w przyszłości. Gdy pojawia się presja na niemożliwe terminy, wracasz do raportu: „Znaleźliśmy 47 błędów krytycznych i mamy tylko 5% pokrycia testami automatycznymi. Stary termin był fikcją.” Dane zamkną dyskusję, zanim pojawią się zbędne emocje.

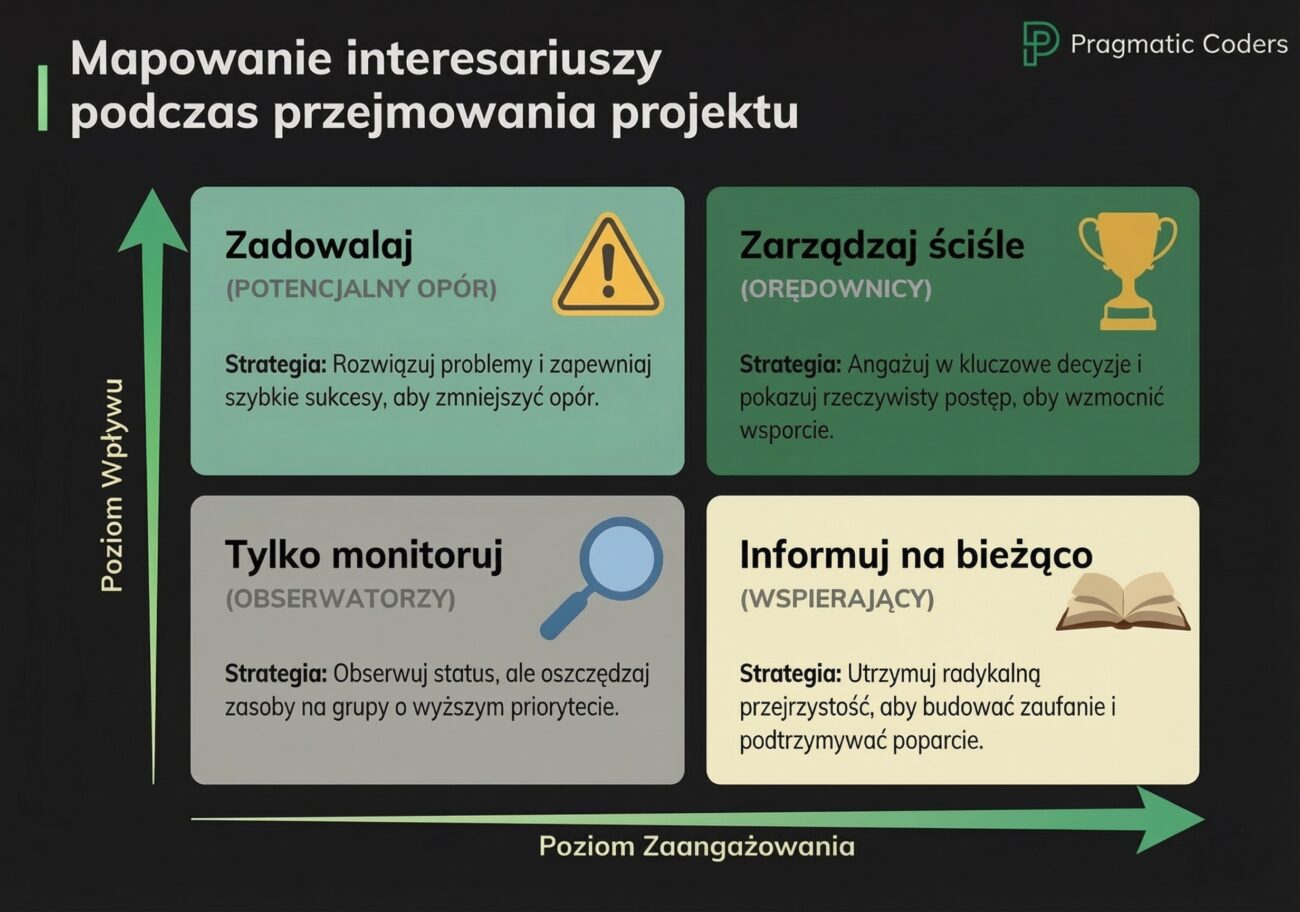

Mapowanie interesariuszy
Nie wszyscy interesariusze mają taki sam wpływ na projekt, czy motywację. Identyfikacja oponentów i sojuszników pozwoli ci przygotować właściwą strategię.
Przejęcie projektu zawsze tworzy napięcia polityczne. Osoba, która zatrudniła poprzedniego dostawcę, może czuć się zagrożona. Zespół techniczny może bronić poprzednich decyzji. Budżetodawcy mogą nie ufać „kolejnemu wykonawcy”. Musisz szybko zbadać sytuację w jakiej się znajdujesz i ją zrozumieć.

Zidentyfikuj potencjalnych oponentów
Szukaj osób, które bronią status quo mimo oczywistych problemów. Typowe profile takich osób to:
- osoba, która rekomendowała poprzedniego dostawcę,
- lider techniczny przywiązany emocjonalnie do starej architektury,
- decydent, który odbiera twoje wejście jako krytykę własnych decyzji.
Twoja strategia to rozwiązywanie ich problemów i wyjaśnianie wątpliwości. Nie dyskutuj z nimi o przeszłości. Daj im szybkie wygrane, które poprawią ich pozycję w organizacji. Kiedy przypiszą sobie część zasług za poprawę sytuacji w projekcie, opór zmaleje.
Znajdź orędowników
Orędownicy pojawią się gdy Twoje działania zaczną przynosić konkretne efekty. Często będą to osoby, które najbardziej odczuwają skutki porażki projektu – spadek przychodów lub ryzyko utraty reputacji. Twoją strategią powinno być zapewnienie im wglądu w postępy i możliwości wpływania na decyzje.
Zwykle jeden orędownik w zarządzie jest wart więcej niż dziesięciu interesariuszy ze średniego szczebla.
Ustal nową mapę drogową projektu – nawet jeśli to boli
Interesariusze zwykle chcą trzymać się starych terminów. Twoją rolą jest odrzucenie ich i przeforsowanie wykonalnego planu działania.
Zmierz się z nierealnymi oczekiwaniami
Problemem są zwykle trzy bariery psychologiczne:
- Efekt utopionych kosztów: „Wydaliśmy już tyle, nie możemy opóźniać.”
- Zobowiązania publiczne: obietnice złożone zarządowi, klientom, inwestorom.
- Opór emocjonalny: uznanie, że uprzednio ustalone terminy są nierealne, bywa odbierane jako osobista porażka.
Koniecznie musisz podpierać się tutaj faktami. Pokaż wyniki audytu i wyjaśniaj, dlaczego poprzedni plan nie miał prawa zadziałać.
Przedstaw plan przejęcia projektu
Zaproponuj nową mapę drogową z jasnymi fazami:
- stabilizacja: naprawa krytycznych problemów, CI/CD, odzyskanie kontroli nad własnością intelektualną,
- naprawa: redukcja długu technicznego + małe, ale widoczne usprawnienia,
- rozwój: przyspieszenie dostarczania nowych funkcji.
Pamiętaj, że interesariusze chcą konkretów. Niejasne obietnice źle wpłyną na Twoją wiarygodność.
Interesariusze nie muszą lubić nowej mapy drogowej. Ale muszą ją zaakceptować. Potrzebne Ci będzie formalne zatwierdzenie nowego planu przez interesariuszy. To do niego odwołasz się gdyby ktoś próbował forsować coś niezgodnego z ustaleniami.
Łącz pracę techniczną z wartością biznesową
Backlog powinien łączyć sprawną redukcję długu technicznego z dodawaniem funkcji zapewniających widoczny postęp projektu. Takie podejście da odczuwalny “ruch naprzód”” przy równoczesnej naprawie fundamentów.
Buduj zaufanie interesariuszy pełną transparentnością
Pokazywanie interesariuszom dokładnie tego, co widzisz, buduje zaufanie szybciej niż nawet najlepszy raport okresowy.
Przyjmij zasadę „zero niespodzianek”
Zła wiadomość przekazana wcześniej jest lepsza niż ta sama wiadomość przekazana później. Zawsze. Ukrywanie problemów niszczy zaufanie. Raportowanie „arbuzowe” (zielone na zewnątrz, czerwone w środku) jest zabójcze dla projektów ratunkowych.
Od pierwszego dnia ustal zasadę: problemy zgłaszamy od razu, razem z propozycją rozwiązania. Zamiast mówić „mamy blocker”, mów: „mamy blocker w module auth, tu są trzy opcje jego usunięcia, razem z ich wadami i zaletami.”
Daj interesariuszom pełen wgląd w narzędzia i procesy
Niech interesariusze widzą wszystko to, co Ty widzisz:
- backlog Jira,
- metryki,
- repozytorium kodu,
- wyniki testów,
- pipeline’y CI/CD.
Pełen dostęp mówi interesariuszom: nic nie ukrywamy.
Definition of Done
Ustal dla projektu definicję jasno określającą co oznacza status „skończone” (nie „zakodowane” lub „u mnie działa”). Skończone ma oznaczać zakodowane, przetestowane, udokumentowane, zaakceptowane przez product ownera i na wrzucone staging.
To ochroni projekt przed ponownym obniżeniem standardów pod presją. Kiedy interesariusz zażąda wdrożenia niegotowych zmian, będziesz mógł powiedzieć: „zgodnie z procesem, który wspólnie przyjęliśmy, nie możemy tego zrobić.”
Tłumacz technikalia na język biznesowy
Dla interesariuszy technikalia są abstrakcyjne, dopóki nie pokażesz jak realnie przekładają się na ich biznes.
Nasz sposób tłumaczenia technikaliów na język biznesowy
Gdy inżynier mówi „usprawniliśmy infrastrukturę, szybkość dostarczania zmian wzrośnie za sprint”. Interesariusz zwykle słyszy „zero nowych funkcji”. Twoim celem jest upewnienie się, że interesariusze słyszą dokładnie to, co zespół chce przekazać.
Przykłady tłumaczeń technikaliów na język biznesowy:
- wdrożenie CI/CD = szybsze aktualizacje, dzięki którym zyskamy przewagę konkurencyjną,
- testy automatyczne = mniej błędów na produkcji i zapobieganie frustracji klientów,
- obserwowalność = dzięki temu szybciej wykryjemy i rozwiążemy ewentualne problemy,
- refactoring = dzięki wzmocnieniu “fundamentów” aplikacji, będziemy mogli szybciej rozwijać i wdrażać nowe funkcje.
Możesz użyć też analogii. Na przykład: dług techniczny jest jak jazda bez wymiany oleju – silnik będzie działał, dopóki się nie zatrze. CI/CD to jak linia produkcyjna zamiast ręcznej manufaktury itp.
Przejście z trybu kryzysowego do partnerskiego
Wyznacznikiem sukcesu w ratowaniu projektów jest przejście od gaszenia pożarów do partnerstwa strategicznego. Kiedy interesariusze przestają pytać „czy dowieziecie?”, a zaczynają pytać „jaką funkcję powinniśmy dodać jako następną?”, projekt został uratowany.
Jak rozpoznać koniec kryzysu
Koniec kryzysu widać po:
- braku nagłych incydentów produkcyjnych,
- regularnych aktualizacjach bez dramatów,
- przewidywalnym tempie prac,
- mniejszej liczbie pytań typu „czy to już na pewno to działa?”.
Zwykle trwa to 3–6 miesięcy, zależnie od skali problemów z którymi się mierzyłeś.
Powrót do normalnego trybu pracy
Po wszystkim, trzeba się przestawić na stabilny rytm spotkań: regularne demo, sprint review, cykliczne aktualizacje. Interesariusze odzyskają spokój, ale nadal będą na bieżąco.
Sukces to moment, gdy rozmowa przenosi się z tematu ograniczania szkód na planowanie wzrostu. Jednak nie u wszystkich zobaczysz tą zmianę. Najważniejsze, żeby zaszła u budżetodawców, tech leada i głównego interesariusza.
Zakończenie
Komunikacja z interesariuszami podczas ratowania projektu to zarządzanie kryzysowe, a nie klasyczny project management. Proces ten obejmuje zwykle siedem etapów: stabilizacja emocji, reset oczekiwań, mapowanie interesariuszy, ustawienie projektu na nowych torach, wdrożenie pełnej transparentności, przełożenie technikaliów na język biznesu i przejście z trybu kryzysowego do długotrwałego partnerstwa.
Jeśli twój projekt jest w kryzysie, zacznij od audytu, nie od działania. A jeśli potrzebujesz wsparcia w ratowaniu projektu, skontaktuj się z nami!
