Pragmatic Coders PL
  • Usługi
        • Tworzenie produktów cyfrowych
        • Budowanie dedykowanego oprogramowania
        • Wspieranie projektów technologicznych
        • Przejmowanie projektów technologicznych
  • Klienci
        • Wszyscy Klienci
        • E-commerce
          • Kitopi - Wirtualna kuchnia
          • Webinterpret - automatyzacja e-commerce
        • Przejęcia projektów
          • Zbudowaliśmy launcher web3 w 6 tygodni
  • Zasoby
  • Blog
        • Wszystkie wpisy na blogu
        • Redakcja
        • Strategia biznesowa
        • Rozwój produktu
        • Dług techniczny
        • Aktualności
  • Kontakt
Kontakt
PL
  • EN
  • PL
Strona główna Blog Dług Techniczny Dlaczego projekty IT przekraczają budżet: 4 przyczyny
Zarządzanie produktem, Dług Techniczny, Rozwój Produktu
2026-02-20
17 min read

Dlaczego projekty IT przekraczają budżet: 4 przyczyny

Przepalanie budżetu w IT - okladka

Projekty IT nie przekraczają budżetu z dnia na dzień. Koszty rosną niepostrzeżenie w wyniku zbyt optymistycznych początkowych estymacji, złego przepływu informacji i nawarstwiających się kompromisów. Co gorsza, procesy, które powinny temu zapobiegać, często same są częścią problemu.

Podobne schematy widać nawet w dobrze zarządzanych organizacjach ze zdyscyplinowanymi zespołami. W tym artykule omawiamy cztery najczęstsze przyczyny, z którymi zetknęliśmy się przez ponad 11 lat ratowania projektów IT oraz audytowania oprogramowania. Pomagamy ocenić, jak poważna jest Twoja sytuacja, i wskazujemy konkretne działania naprawcze.

W skrócie

  • Dashboardy, które śledzą odhaczone zadania zamiast dostarczonej wartości, sprawiają, że problemy pozostają niewidoczne. Zespół może zamknąć 50 zadań w sprincie i nie wdrożyć ani jednej użytecznej funkcji.
  • Każde pójście na skróty w poprzednich sprintach sprawia, że kolejne zmiany w kodzie kosztują coraz więcej. Gdy nawet drobna modyfikacja pochłania nieproporcjonalnie dużo czasu i budżetu, najprawdopodobniej winny jest dług technologiczny.
  • Początkowa estymacja budżetu jest prawie zawsze niedokładna. Wymagania zmieniają się w momencie rozpoczęcia rzeczywistych prac programistycznych. Pytanie brzmi, czy zespół transparentnie dostosowuje plany, czy w milczeniu pozwala, by ta przepaść rosła.

Zanim zaczniesz działać: nie każde przekroczenie budżetu w IT jest takie samo

Odpowiednia reakcja na przekroczenie budżetu zależy od tego, dlaczego do niego doszło. Dosypywanie pieniędzy do projektu bez zrozumienia pierwotnej przyczyny to najdroższy błąd, jaki możesz popełnić.

Nie wszystkie przyczyny mają taką samą wagę. Niektóre, jak błędy w estymacjach czy brak Definition of Done, są bolesne, ale da się je naprawić. Możesz skorygować je w kilka tygodni. Inne, takie jak pusta baza kodu ukryta za zielonymi statusami czy fundamentalne problemy z architekturą, sprawiają, że każda kolejna złotówka tylko powiększa stratę. Każda z poniższych sekcji zawiera wskaźnik powagi sytuacji z co najmniej jednym obiektywnym, łatwym do weryfikacji testem. To coś, co możesz zmierzyć lub czego możesz zażądać, a nie oceniać wyłącznie na wyczucie.

Te same schematy pojawiają się niezależnie od tego, czy pracujesz z zespołem wewnętrznym, czy z dostawcą zewnętrznym. Dynamika i Twoje możliwości wpływu na sytuację są jednak inne. Wskażemy te różnice tam, gdzie mają one kluczowe znaczenie.

Ważne zastrzeżenie: te wzorce rzadko występują pojedynczo. Rzeczywiste przekroczenia budżetu to zazwyczaj splot dwóch lub trzech czynników naraz. Rozrost zakresu prac psuje estymacje. Dług techniczny chowa się za iluzją zielonych raportów (efekt arbuza). Wartość diagnozy nie polega na przypięciu jednej, idealnej etykiety. Chodzi o zrozumienie, z jaką kombinacją problemów masz do czynienia i który wzorzec jest głównym motorem kosztów. Macierz decyzyjna na końcu artykułu podpowiada, jak radzić sobie z takimi nakładającymi się problemami.

Scope Creep: główny powód, dla którego projekty IT przekraczają budżet

Zespół buduje zbyt wiele. Zgoda na „jeszcze jedną funkcję” to decyzja finansowa, a większość zespołów podejmuje ją, nie zdając sobie sprawy, że wydaje pieniądze.

Rozrost zakresu (scope creep) ma wiele źródeł. Presja zewnętrzna zmusza zespoły do dorównywania funkcjom konkurencji lub zgadzania się na każdą prośbę klienta. Kadra zarządzająca dodaje nowe funkcje, a nikt nie ma wystarczającego autorytetu (lub poczucia bezpieczeństwa), by się temu sprzeciwić. Zespoły sprzedażowe składają obietnice, by dopiąć targu. Z kolei niejasna wizja produktu sprawia, że zespoły budują coś, co ostatecznie nie rozwiązuje problemów żadnej grupy docelowej. Psychologia tylko to pogłębia: każdy dodatek wydaje się mały („skoro i tak nad tym pracujemy”), ale z czasem się kumulują, a efekt utopionych kosztów sprawia, że nikt nie chce rezygnować z funkcji, w które już zainwestowano czas i pieniądze.

Uważaj na pułapkę „Fabryki Funkcji”. Zespoły mylą nakład pracy (zamknięte zadania, zrealizowane story pointy) z rezultatem biznesowym. Nikt nie sprawdza, czy wykonana praca przyniosła realny efekt. Jeśli raporty, które dostajesz, śledzą tylko, ile zbudowano, a nie to, co dzięki temu się zmieniło, niekontrolowany rozrost zakresu pozostanie niewidoczny.

W przypadku zespołu wewnętrznego, rozrost zakresu ma często podłoże polityczne. Odmowa własnemu przełożonemu jest ryzykowna dla kariery, więc pracownicy zgadzają się na nowe pomysły, obciążając budżet. Przy współpracy z zewnętrznym dostawcą, zachęty działają odwrotnie: większy zakres prac oznacza wyższe faktury, więc dostawca nie ma interesu w kwestionowaniu Twojej listy życzeń.

Przykład z naszej praktyki. Klient z branży fintech zgłosił się do nas z założeniami platformy analitycznej działającej w czasie rzeczywistym. Inni dostawcy wycenili projekt na kwoty od 2 do 15 milionów dolarów. Sam ten przedział (rozbieżność rzędu 7,5x) dobitnie świadczy o tym, że każdy z nich wyceniał zupełnie inny produkt na podstawie tego samego briefu. Tak się dzieje, gdy nikt nie weryfikuje zakresu prac. Zamiast dokładać kolejną estymację, zapytaliśmy, czego klient faktycznie potrzebuje w tej chwili. Odpowiedzią był okrojony prototyp, który miał zweryfikować koncepcję i zapewnić finansowanie od inwestorów, a nie pełna platforma. Wykorzystując mapowanie historyjek użytkowników (user story mapping), zredukowaliśmy projekt do trzech najważniejszych funkcji, które przynosiły największą wartość. Było to zaledwie około 10% pierwotnego zakresu prac. Prototyp został dostarczony w trzy miesiące za 80 tysięcy dolarów i zapewnił kolejną rundę finansowania.

Kwota 80 tysięcy dolarów nie jest tu najważniejsza. Inny zespół mógłby zaproponować inną stawkę. Chodzi o to, że 90% początkowego zakresu nie było potrzebne do osiągnięcia celu biznesowego, a do tamtej pory nikt tego nie zakwestionował.

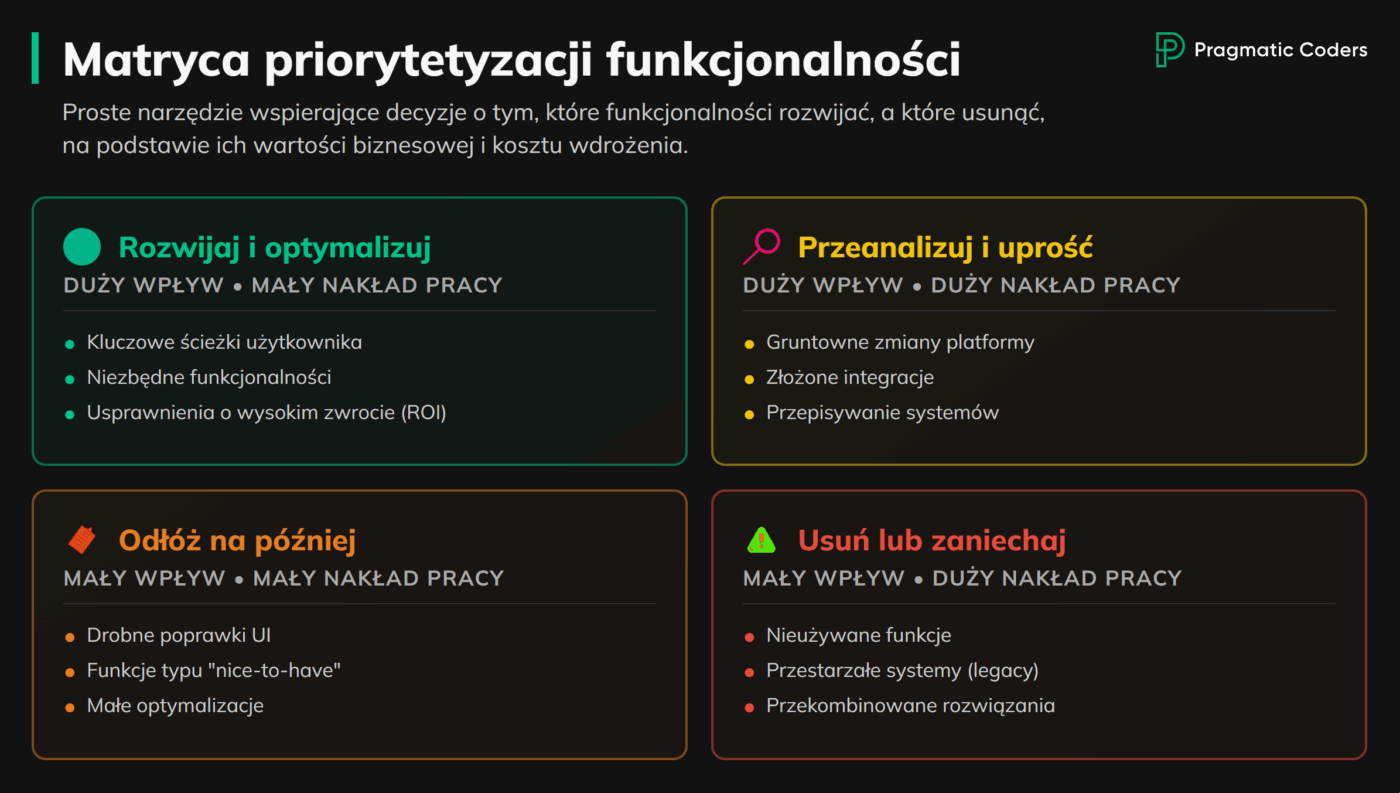

Matryca priorytetyzacji funkcjonalności

Czy zakres prac to Twój główny problem? Sytuacja jest do opanowania, jeśli pod nadmiarem funkcji wciąż kryje się jasna propozycja wartości. Problem staje się krytyczny, gdy wizja produktu istnieje tylko na slajdach, a nie jako filtr, którego zespół używa do odrzucania zbędnych pomysłów. Oto obiektywny test: ile próśb o nowe funkcje odrzucono na podstawie danych w ostatnim kwartale? Jeśli odpowiedź brzmi zero, nie masz dyscypliny w zarządzaniu zakresem prac. Masz listę życzeń. Drugi test: jaki procent dostarczonych funkcji jest faktycznie używany? Jeśli nikt tego nie mierzy, działasz w ciemno.

Co z tym zrobić. Prawo Brooksa mówi nam, że dodawanie ludzi do opóźnionego projektu tylko powiększa opóźnienie. Jedyną dźwignią pozostaje zakres: zredukuj go do funkcji, które dostarczają realną wartość. Całe podejście, od przeprowadzenia inwentaryzacji po budowanie procesów zapobiegających ponownemu rozrostowi zakresu, opisaliśmy w naszym przewodniku diagnozowania i naprawiania scope creep.

Problemy z zakresem są widoczne, jeśli wiesz, gdzie szukać. Kolejny schemat jest trudniejszy do wykrycia, ponieważ samo raportowanie ukrywa rzeczywistość.

Jak mylące dashboardy ukrywają porażki w projektach IT

Możesz nie wiedzieć, że zespół buduje niewłaściwe rzeczy, ponieważ raportowanie zakłamuje fakty.

Raport CHAOS przygotowany przez Standish Group wskazuje, że odsetek częściowych lub całkowitych porażek wynosi około 66% na próbie 50 000 projektów. Metodologia tego badania bywa kwestionowana: ich definicja „porażki” obejmuje zmiany zakresu lub harmonogramu, co w podejściu Agile jest normalnym elementem iteracji. Jednak nawet biorąc pod uwagę tę debatę, trudno zignorować ogólny trend. Zielone statusy na dashboardach ukrywają brak rezultatów, ponieważ śledzą aktywność zespołu, a nie rzeczywisty postęp.

Efekt arbuza i dlaczego zespoły ukrywają problemy

Metafora arbuza jest prosta: zielony na zewnątrz, czerwony w środku. Raporty statusowe świecą się na zielono, podczas gdy pod spodem mnożą się błędy, opóźnienia i brak jakichkolwiek postępów gotowych do wdrożenia.

Dashboard pozostaje zielony, ponieważ mierzy niewłaściwe parametry. Śledzi przeniesione zadania i zrealizowane story pointy, a nie dostarczoną wartość biznesową. Zespół może zamknąć 50 zadań w sprincie i nie wypuścić na rynek absolutnie niczego.

Dlaczego zespoły ukrywają problemy? Częściowo wynika to z optymizmu programistów. Jak zauważył Frederick Brooks w książce The Mythical Man-Month: „Wszyscy programiści to optymiści”. Estymacje zakładają scenariusze idealne. Ale główną przyczyną jest kultura organizacyjna. Gdy czerwony status oznacza szukanie winnych zamiast wsparcia, ludzie uczą się raportować na zielono. Dodaj do tego metryki, które wyglądają dobrze na papierze, ale nie odzwierciedlają realnej wartości, a efekt arbuza rośnie w najlepsze.

W wewnętrznym zespole strach przed konsekwencjami napędza ubarwianie raportów. Ludzie chronią swoje stanowiska, odfiltrowując złe wiadomości. Z kolei zewnętrzny dostawca ma finansowy interes w utrzymaniu zielonego statusu, a Ty możesz nie mieć bezpośredniego dostępu do systemów, by zweryfikować stan faktyczny. Jeśli dostawca wzbrania się przed udzieleniem Ci bieżącego dostępu do Jiry lub bazy kodu, potraktuj to jako wyraźną czerwoną flagę.

7 sygnałów ostrzegawczych, że Twój projekt IT ma problemy

Te sygnały ostrzegawcze obowiązują niezależnie od tego, czy pracujesz z zespołem in-house, czy z vendorem:

  1. Pętla „Prawie gotowe”. Funkcja jest w 90% zrobiona, tydzień po tygodniu. W oprogramowaniu „prawie gotowe” zazwyczaj oznacza, że zespół natrafił na przeszkodę, z którą nie potrafi sobie poradzić, ale boi się do tego przyznać.
  2. Brak wglądu w faktyczną pracę. W przypadku dostawcy otrzymujesz pliki PDF zamiast dostępu do narzędzi. Wewnątrz firmy raporty są korygowane zanim do Ciebie trafią, lub nikt proaktywnie nie prezentuje surowych danych.
  3. Powolne wykrwawianie projektu. Każde demo jest przesuwane „tylko o tydzień”. Projekty rzadko opóźniają się o rok z dnia na dzień. Opóźniają się o jeden dzień, 365 razy z rzędu.
  4. Sprinty widmo. Wykresy burndown wyglądają świetnie, ale funkcje biznesowe leżą odłogiem. Zespół zamyka proste zadania techniczne, podczas gdy praca obiecana zarządowi pozostaje nietknięta.
  5. Brak komunikacji. W przypadku zewnętrznego dostawcy, project manager staje się nieuchwytny i odpowiada wymijająco. Wewnątrz firmy inżynierowie omijają standupy, liderzy kluczą podczas rozmów w cztery oczy, a aktualizacje stają się niepokojąco ogólnikowe.
  6. Brak prezentacji działającego oprogramowania. Po wielu sprintach nadal oglądasz makiety. Jedyną obiektywną miarą postępu w IT jest działający kod.
  7. Eskalacja żargonu. Otrzymujesz 15-minutowy wykład o synchronizacji mikrousług, który ma uzasadnić proste opóźnienie.

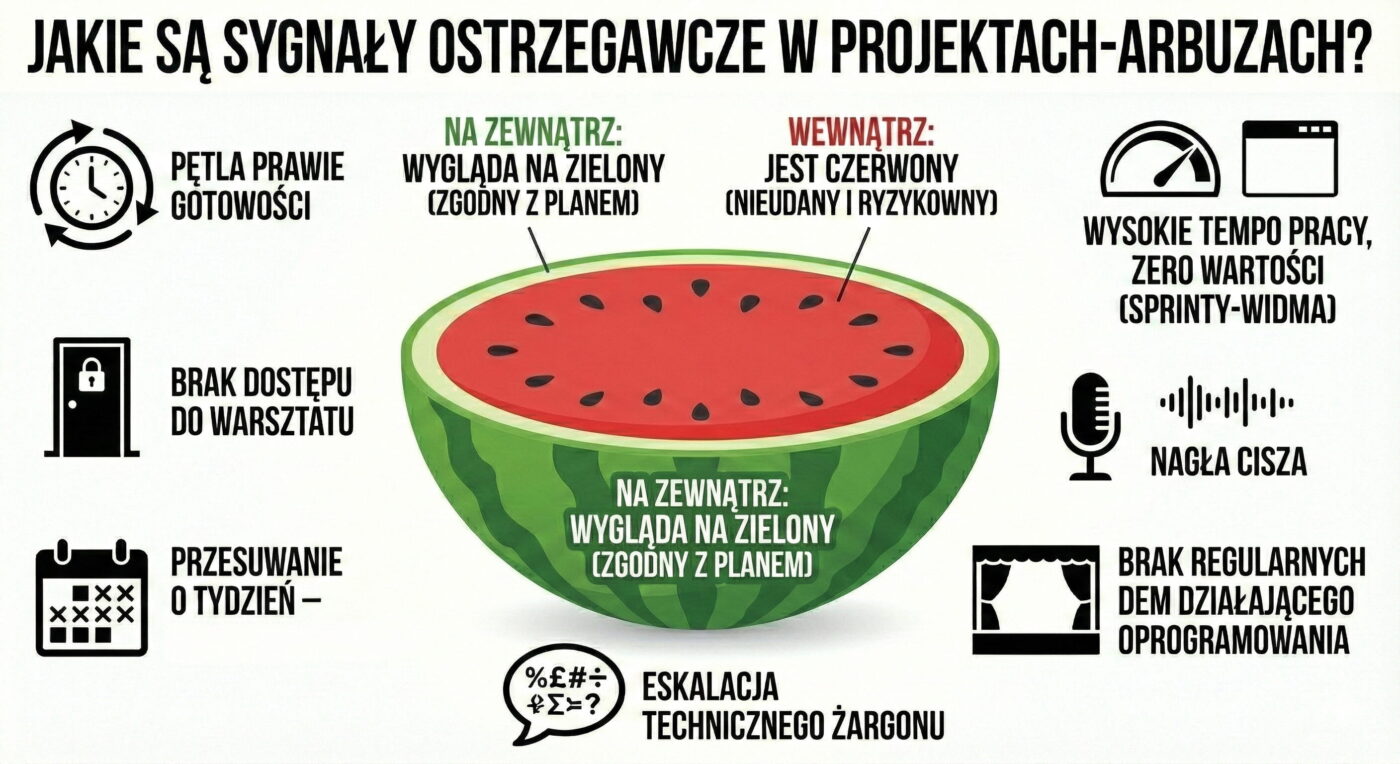

Grafika: „JAKIE SĄ SYGNAŁY OSTRZEGAWCZE W PROJEKTACH-ARBUZACH?”. Głównym elementem jest przekrojony arbuz. Zielona skórka na zewnątrz ma napis: „NA ZEWNĄTRZ: WYGLĄDA NA ZIELONY (ZGODNY Z PLANEM)”. Czerwony miąższ z nasionami wewnątrz ma napis: „WEWNĄTRZ: JEST CZERWONY (NIEUDANY I RYZYKOWNY)”. Wokół arbuza przedstawiono siedem znaków ostrzegawczych w formie ikon i tekstu. Po lewej stronie: zegar z kolistymi strzałkami i napisem „PĘTLA PRAWIE GOTOWOŚCI”; ikona zamkniętych drzwi z napisem „BRAK DOSTĘPU DO WARSZTATU”; ikona kalendarza z czerwonymi X i napisem „PRZESUWANIE O TYDZIEŃ – ŚMIERĆ PRZEZ TYSIĄC CIĘĆ”. Po prawej stronie: prędkościomierz i ikona pustego pudełka z napisem „WYSOKIE TEMPO PRACY, ZERO WARTOŚCI (SPRINTY-WIDMA)”; ikona mikrofonu z falami dźwiękowymi i napisem „NAGŁA CISZA”; ikona pustej sceny z napisem „BRAK REGULARNYCH DEM DZIAŁAJĄCEGO OPROGRAMOWANIA”. Na dole w centrum widnieje speech bubble ze skomplikowanymi symbolami i tekstem „ESKALACJA TECHNICZNEGO ŻARGONU”.

Luka wdrożeniowa: „Zrobione” nie oznacza gotowe do wydania

Zadania otrzymują status „Zrobione”, gdy kończy się kodowanie, a nie gdy funkcja jest przetestowana, zintegrowana i gotowa do wdrożenia. To jedno z najczęstszych źródeł ukrytych kosztów.

Problemem jest tu brak spójnego Definition of Done. Bez niego „zrobione” może oznaczać „działa na mojej maszynie” dla programisty i „przetestowane, udokumentowane, zaakceptowane i gotowe dla klienta” dla biznesu. Dopóki te dwie definicje się nie spotkają, Twój projekt pozostanie arbuzem. Możesz bezpośrednio zweryfikować tę lukę, prosząc o pokazanie na żywo funkcji oznaczonej jako „skończona” bezpośrednio na środowisku produkcyjnym.

Jak bardzo jest to poważne? Sytuacja jest do uratowania, jeśli problem leży w procesie i raportowaniu: zespół buduje konkretne rzeczy, ale szwankuje komunikacja. Sytuacja jest alarmująca, jeśli postęp był od początku fikcją. Oto obiektywny test: ile zadań oznaczonych jako „zrobione” w ostatnim sprincie działa w tej chwili na produkcji? Kiedy miało miejsce ostatnie wdrożenie produkcyjne? Jeśli nie uzyskasz prostej odpowiedzi na żadne z tych pytań, powie ci to więcej niż jakikolwiek raport.

Aby wcześnie wyłapać ten problem, wymagaj częstych prezentacji działającego oprogramowania. Częstotliwość zależy od kontekstu: mogą to być cotygodniowe spotkania, krótkie nagrania asynchroniczne lub częstsze kontakty, jeśli zaufanie do zespołu spadło. Samodzielnie przeglądaj systemy (procesy CI/CD, repozytoria, nieprzefiltrowany backlog) zamiast polegać na wybiórczych prezentacjach. Zamiast metryk, które dobrze wyglądają na papierze, śledź twarde dane: ile czasu upływa od rozpoczęcia pracy do wdrożenia, jak często wdrażane są zmiany i jak długo zadania stoją zablokowane.

Dashboardy maskują rzeczywistość. Kolejny schemat po cichu zawyża jednak koszty absolutnie wszystkiego, co budujesz.

Jak dług techniczny zawyża koszty Twojego projektu IT

Według raportu CISQ z 2022 roku, programiści spędzają 33% czasu na walce z długiem technicznym. Oznacza to, że około jedna trzecia budżetu deweloperskiego idzie na utrzymanie bazy kodu, a nie na rozwój produktu.

Ukryty koszt technicznych skrótów

Pomijanie testów, niedopracowana architektura czy chodzenie na skróty wyglądają na oszczędność na fakturze za bieżący sprint. Dług techniczny działa jednak jak kredyt bankowy. Możesz go zaciągnąć, aby przyspieszyć, ale odsetki w końcu Cię pogrążą. Od tego momentu każda nowa funkcja, poprawka czy modyfikacja kosztuje więcej, niż zakładał plan.

Jeśli kolejne zmiany w kodzie kosztują coraz więcej i nie potrafisz wyjaśnić dlaczego, oto odpowiedź. Kiedy zarząd pyta: „dlaczego teraz wszystko jest droższe?”, to jest argument, którego potrzebujesz. To nie zespół pracuje gorzej. To każdy techniczny kompromis z przeszłości podniósł koszty obecnych prac.

Jak dług techniczny wpływa na budżet

Symptomy powtarzają się w większości projektów, które audytowaliśmy. Czas dostarczania pracy stale rośnie: każda zmiana trwa dłużej i pochłania więcej środków. Drobne modyfikacje dotykają zbyt wielu miejsc w kodzie, ponieważ silne powiązania modułów zamieniają trywialną funkcję w poważną operację na systemie. Koszty infrastruktury szybują w górę bez wyraźnego wzrostu liczby użytkowników, co wynika z nadmiarowego udostępniania zasobów i nawarstwiającej się, obciążającej architektury.

Uzależnienie od kluczowych osób to ryzyko budżetowe, a nie tylko personalne. Gdy tylko jedna osoba w zespole rozumie, jak działa system i dlaczego podjęto kluczowe decyzje architektoniczne, “Bus Factor” projektu wynosi jeden: odejście tej osoby oznacza paraliż. Co gorsza, taka osoba często zbiera laury za gaszenie pożarów, co utrwala sytuację, w której organizacja staje się zakładnikiem niezastąpionej jednostki.

Do tego dochodzi zjawisko normalizowania patologii. „Zawsze tak było” to najbardziej niebezpieczne zdanie w procesie wytwarzania oprogramowania. Zespoły przestają traktować błędy i opóźnienia jako anomalie, a zaczynają przyjmować je za normę.

W wewnętrznym zespole wszyscy są zbyt blisko problemu, żeby go dostrzec, i nie ma nikogo z zewnątrz, kto powiedziałby: „to nie jest normalne”. Przy współpracy z dostawcą zewnętrznym, możesz nawet nie mieć wglądu w bazę kodu. Uzależnienie od dostawcy sprawia, że jego zmiana drastycznie winduje koszty. Zadaj sobie pytanie: czy jesteś właścicielem repozytorium, danych dostępowych do infrastruktury i dokumentacji? Czy może to dostawca trzyma wszystkie klucze?

Przykład z naszego doświadczenia. Klient, brytyjski bank, zatrudnił firmę z Wielkiej Czwórki, która przez blisko dwa lata raportowała wspaniałe postępy. Kiedy poproszono nas o audyt bazy kodu, okazało się, że aplikacja fizycznie nie istnieje. Kod zawierał setki pustych funkcji z adnotacjami w stylu „tutaj trzeba zaimplementować logikę”. Miliony funtów przepalono na budowę bezwartościowej atrapy.

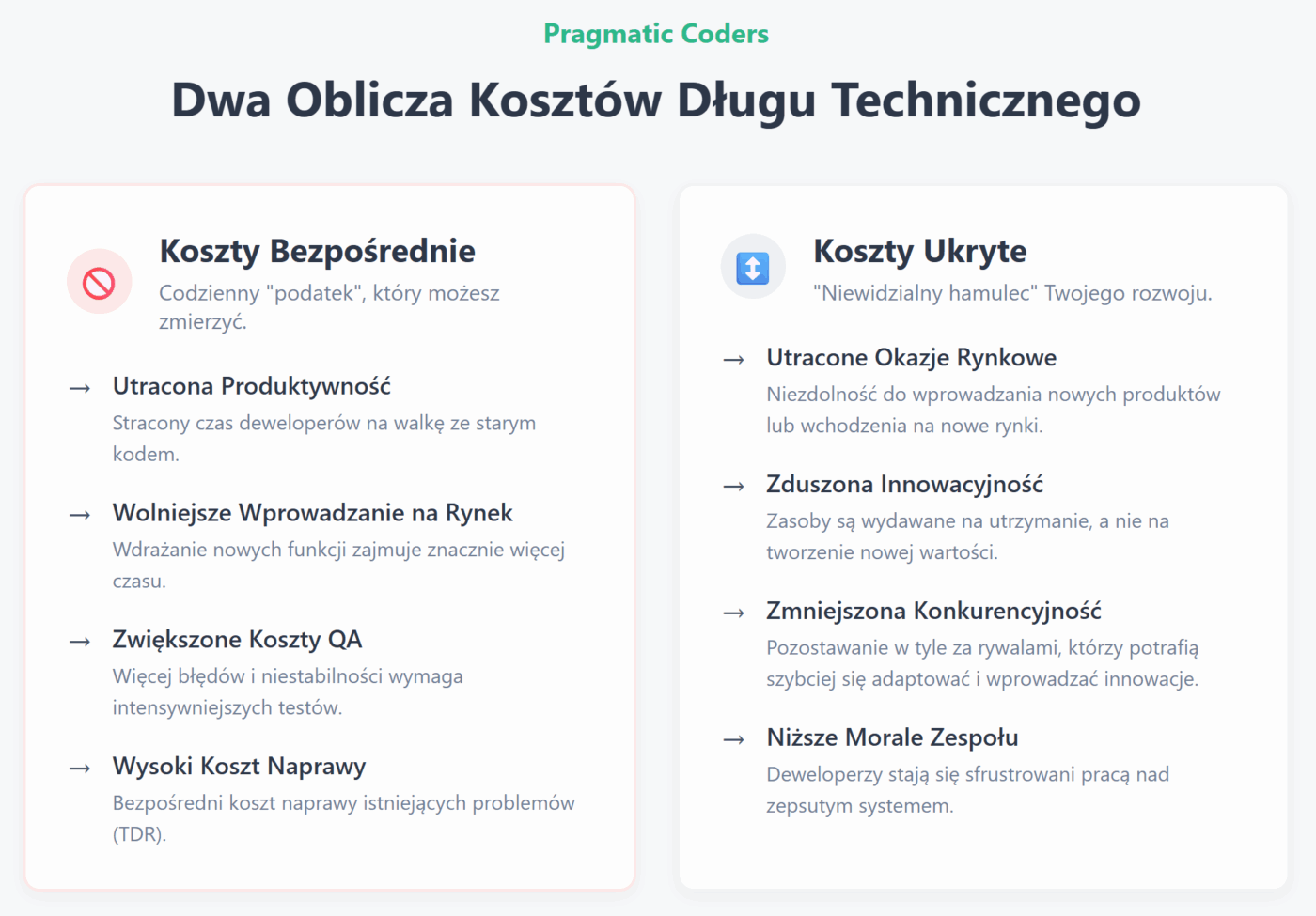

Dwa oblicza kosztów długu technicznego

Jak bardzo jest to poważne? Do naprawienia, jeśli architektura ma mocne fundamenty, ale została zapuszczona: wdrażanie zmian jest powolne, ale możliwe. Krytyczne, jeśli każda modyfikacja psuje inny element systemu, “Bus Factor” wynosi jeden, a projekt nie posiada automatycznych testów oraz wdrożonego CI/CD. Obiektywny test: ile czasu mija od zgłoszenia poprawki do jej wdrożenia na produkcję? Ile wystąpiło incydentów produkcyjnych w ciągu ostatnich 30 dni? Czy więcej niż jedna osoba potrafi samodzielnie wdrożyć zmiany na środowisku produkcyjnym? Jeśli czas dostarczania mierzysz w tygodniach, liczba awarii rośnie, a tylko jeden inżynier ma wiedzę potrzebną do bezpiecznego wprowadzania zmian, budujesz produkt na piasku.

Co z tym zrobić. Priorytetyzuj redukcję długu w czterech kategoriach: wpływu na tempo pracy, wpływu na biznes, ryzyka operacyjnego i morale zespołu. Najpierw łataj to, co generuje największe straty. Ustaw bramki jakości w procesie CI/CD, aby powstrzymać narastanie nowego długu w trakcie spłacania starego. Zadbaj też o odpowiednią kulturę pracy: jeśli za błędy grożą kary, ludzie nauczą się je lepiej ukrywać. A ukryte usterki starzeją się jak mleko, nie jak wino. Konkrety: przeprowadzaj analizy awarii bez szukania winnych (blameless post-mortems) ze skupieniem na usprawnieniu procesów. Zapewnij zespołom wyraźny budżet na redukcję długu, aby nie musieli przemycać poprawek pod przykrywką pracy nad nowymi funkcjami. Pełne ramy klasyfikowania, priorytetyzowania i spłacania długu technicznego omawiamy w osobnym przewodniku.

Dług techniczny rośnie po cichu. Kolejny schemat, błędne estymacje, to najczęstszy powód wyznaczania nierealistycznych oczekiwań budżetowych już na samym starcie.

Dlaczego estymacje oprogramowania zawodzą i jak milczenie pogarsza sytuację

Badanie McKinsey/Oxford wykazało, że duże projekty IT (powyżej 15 milionów dolarów) przekraczają budżet średnio o 45%. Chociaż dane te pochodzą z 2012 roku i skupiają się na megaprojektach, wzorzec, który opisują, zbyt optymistyczne estymacje w połączeniu ze złym przepływem informacji, powtarza się na każdym szczeblu.

Budżet, który zatwierdziłeś na starcie, z definicji był obarczony ogromnym marginesem błędu. Wymagania zmieniają się w 9 na 10 przypadkach tuż po pierwszym sprincie. Początkowa estymacja traci rację bytu w momencie, gdy ruszają rzeczywiste prace deweloperskie. To nie jest kwestia niekompetencji. Tak po prostu funkcjonuje inżynieria oprogramowania: nie da się precyzyjnie wycenić czegoś, czego kształt zmienia się w trakcie tworzenia. Pytanie nie brzmi, czy początkowa wycena była błędna. Pytanie brzmi: czy zespół sygnalizował rozbieżności i korygował zakres prac, czy milczał, gdy budżet zaczynał się rozjeżdżać z rzeczywistością.

Same błędy w estymacjach rzadko rujnują budżety. Robi to milczenie. Gdy słaba komunikacja spotyka się z instynktowną chęcią dodawania rąk do pracy (co w opóźnionym projekcie jedynie dokłada chaosu organizacyjnego, zamiast przyspieszać tempo), drobne odchylenia przeradzają się w pełnoprawne kryzysy.

Zwracaj baczną uwagę na to, co faktycznie do Ciebie dociera. Jeśli w aktualizacjach dominują techniczne wymówki, wymuszony optymizm i ogólnikowe obietnice poprawy, Twój kanał komunikacji zawiódł. Powinieneś otrzymywać suchy obraz obecnego stanu, rejestr zagrożeń i konkretne ścieżki działania z omówieniem ich biznesowych konsekwencji. Jeśli takich informacji nie ma na Twoim biurku, zacznij ich wymagać.

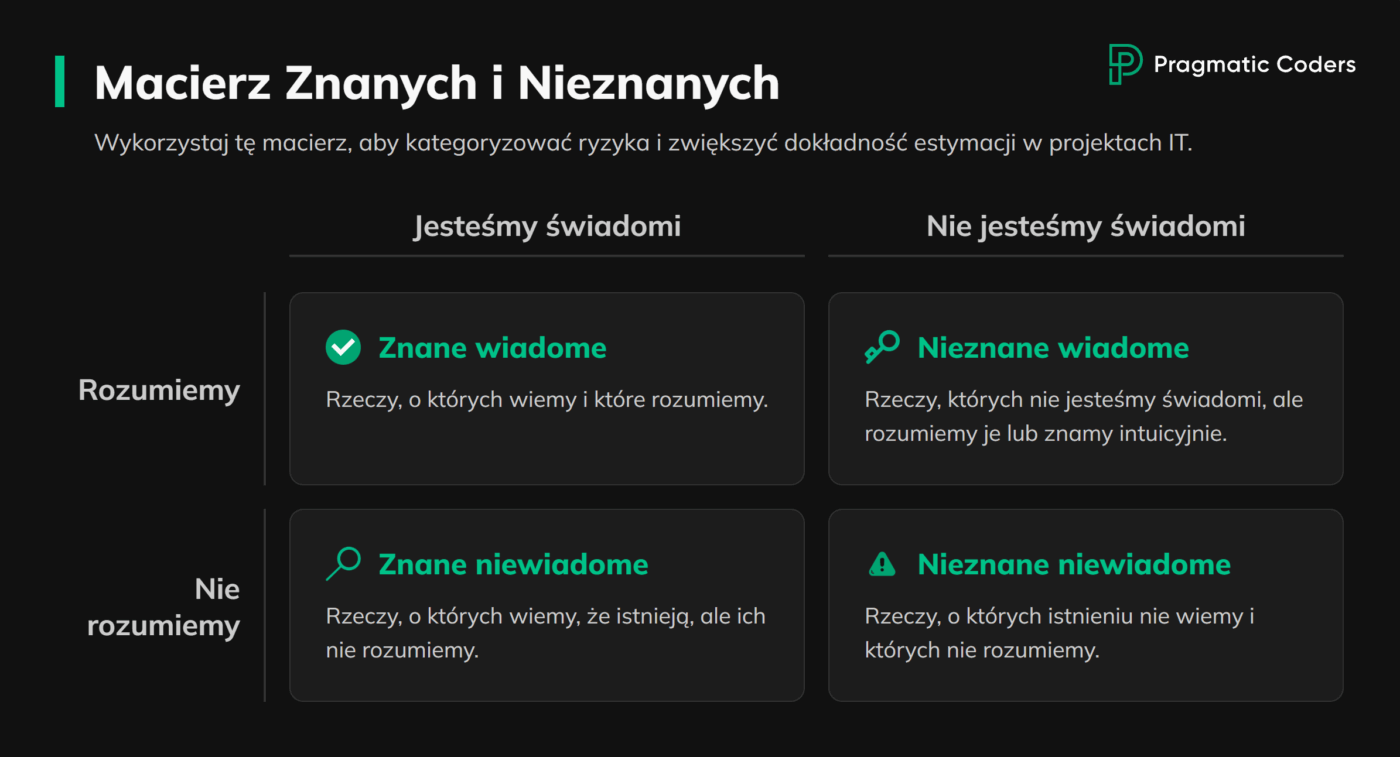

Macierz Znanych i Nieznanych

W wewnętrznym zespole brak komunikacji często wynika ze strachu przed obwinieniem. U zewnętrznego dostawcy wynika z obawy o utratę kontraktu. W obu przypadkach rozwiązanie wymaga zmian na poziomie procesów i organizacji. Wewnątrz firmy: zbuduj bezpieczny kanał zgłaszania problemów (eskalacji), w którym komunikowanie o zagrożeniach jest doceniane, a nie karane. Dla dostawców: przebuduj zapisy umowy, tak aby otwartość nie wiązała się z ucięciem budżetu. Płatności za ukończone etapy prac, uwzględniające wymóg „transparentności ryzyka”, działają o niebo lepiej niż kary umowne, które tylko zachęcają do ukrywania faktów.

Jak bardzo jest to poważne? Do naprawienia, jeśli zespół jest uczciwy, ale kiepsko wycenia pracę. Przejście na budżetowanie iteracyjne naprawi przepływ informacji. Krytyczne, jeśli w grę wchodzi utrata zaufania i celowe zatajanie opóźnień. Obiektywny test: czy ostatnie trzy opóźnienia zgłoszono Ci przed, czy po upłynięciu ustalonego terminu? Czy zespół potrafi na jednym spotkaniu pokazać Ci aktualny wykres velocity lub burndown oparty na prawdziwych danych? Jeśli opóźnienia są zgłaszane po fakcie, a w systemach brakuje twardych danych, nie zmagasz się z luką metodyczną. Masz do czynienia z patologicznym ukrywaniem prawdy.

Wymagaj budżetowania przyrostowego, powiązanego z walidacją hipotez po każdym kroku. Estymacje rozpisane na rok w przód nie przetrwają konfrontacji z rzeczywistością. Zamiast nich, weryfikuj wydatki i ścieżki zwrotu z inwestycji (ROI) po każdej iteracji. Wymuszaj trudne rozmowy biznesowe: „Co ma priorytet: sztywna data wydania czy utrzymanie budżetu? Czy w razie problemów zmniejszymy zakres prac?”. Jeśli Twoi liderzy mają trudności z poprowadzeniem takiej rozmowy, przygotowaliśmy ramy komunikowania problemów w projektach IT, które możesz im po prostu wręczyć.

Omówiliśmy cztery przyczyny z osobna. Pora połączyć te sygnały w konkretną decyzję biznesową.

Przekroczenie budżetu w projekcie IT: jak ocenić powagę sytuacji?

Każda z powyższych sekcji podawała wskaźnik powagi sytuacji poparty obiektywnym testem. Pora przekuć te sygnały w plan działania.

Zebrałeś już twarde dane: wskaźnik odrzuconych funkcji, datę ostatniego wdrożenia na produkcję, czas od zgłoszenia poprawki do wdrożenia na produkcję i schematy informowania o opóźnieniach. Teraz zbierz to w całość.

Skoryguj kurs, jeśli zdiagnozowałeś głównie problemy z zakresem i estymacjami. Produkt ma potwierdzoną wartość. Zespół komunikuje się szczerze. Baza kodu jest utrzymana w dobrej kondycji. Drastycznie obetnij zakres prac, wdróż budżetowanie iteracyjne i postaw na raportowanie twardych danych. Projekt ustabilizuje się w kilka tygodni.

Zainterweniuj, jeśli obok problemów z zakresem i wycenami widzisz luki procesowe i wciąż możliwy do opanowania dług techniczny. System działa, ale praca wlecze się niemiłosiernie, a raporty nie odzwierciedlają rzeczywistego stanu projektu. Wymagaj jasnego Definition of Done i pełnego CI/CD. Uzyskaj bezpośredni dostęp do narzędzi zespołu i zadbaj o to, by zespół systematycznie spłacał dług techniczny. Przepalanie budżetu ustanie, gdy najpoważniejsze problemy zostaną naprawione.

Zakwestionuj opłacalność projektu, jeśli na jaw wychodzą sfabrykowane postępy, kompletny brak testów, a “Bus Factor” wynosi zaledwie jeden. Na tym etapie nie pytaj „jak to naprawić”, tylko „czy w ogóle jest sens to ratować”. Dosypywanie budżetu bez twardych zmian strukturalnych to po prostu sponsorowanie dotychczasowej porażki po wyższych stawkach.

Większość odchyleń od budżetu łączy w sobie dwie lub trzy przyczyny. W takiej sytuacji kieruj się zawsze tą najpoważniejszą. Rozrost zakresu i nieumyślne błędy w estymacjach? Skoryguj kurs. Rozrost zakresu i fałszywe raporty o postępach? Tu kluczowym problemem jest brak transparentności. Nie skorygujesz kursu na podstawie czegoś, czego nie widzisz.

Najtrudniejszą przeszkodą w podjęciu właściwych kroków będzie prawdopodobnie błąd utopionych kosztów. Już wydane pieniądze będą ciągnąć Cię w stronę kontynuowania projektu. Nie daj się. Te pieniądze już zniknęły. Jedyne pytanie, jakie powinieneś sobie teraz zadać, brzmi: znając obecny stan rzeczy, czy zainwestowałbyś w ten projekt jeszcze raz, od zera? Jeśli nie, dalsze finansowanie nie chroni Twoich dotychczasowych inwestycji. Powiększa tylko ostateczną stratę.

Co zrobić, gdy Twój projekt IT przekroczył budżet

Twoje kolejne kroki zależą od wniosków, które wyciągnąłeś z tego artykułu.

  • „Potrzebuję rzetelnego punktu odniesienia, zanim podejmę jakąkolwiek decyzję”. Jeśli pomogliśmy Ci zidentyfikować przyczyny, kolejnym krokiem jest ocena ich wpływu na cały produkt. Nasza Lista kontrolna kondycji produktu to ustrukturyzowana diagnoza obejmująca strategię, discovery, delivery i przywództwo: dokładnie tam, gdzie rodzą się dzisiejsze problemy. Pełne omówienie tego podejścia przygotowaliśmy w artykule: Czy Twój produkt po cichu niedomaga?
  • „Status jest zielony, ale nic nie nadaje się do wdrożenia”. Nasza dogłębna analiza efektu arbuza rozwija siedem sygnałów ostrzegawczych opisanych wyżej w pełną diagnostykę. Znajdziesz tam informacje, jak wymagać transparentności od zespołu i co zrobić, jeśli Twój projekt już jest arbuzem.
  • „Dług techniczny sprawia, że każda zmiana jest droga”. Nasz przewodnik po długu technicznym pokazuje, jak kategoryzować problemy, mierzyć je twardymi metrykami (złożoność cyklomatyczna, pokrycie testami) i zaplanować naprawy. To gotowy plan zamiany „nie wiemy, dlaczego system zwalnia” na konkretny harmonogram spłat długu.

Podsumowanie

Przekroczenia budżetu nigdy nie są dziełem przypadku. Mają konkretne przyczyny, które da się wyłapać na wczesnym etapie, o ile wiesz, gdzie szukać.

Te przyczyny rzadko wynikają ze złych intencji. Są efektem naturalnej presji związanej z budowaniem oprogramowania: presji na tempo, na zakres, na optymistyczne raportowanie.

Zwiększenie budżetu w projekcie, który wymknął się spod kontroli, bez zrozumienia, dlaczego pierwsza pula pieniędzy nie wystarczyła, to najdroższa decyzja, jaką możesz podjąć. Najpierw diagnoza, potem pieniądze. Niezależnie od skali problemu, pierwszy krok jest zawsze ten sam: ustal, jak naprawdę wygląda sytuacja, zanim podejmiesz decyzję, której nie da się cofnąć.

Summarize this article with AI
ChatGPT
ChatGPT
Claude
Claude
Perplexity
Perplexity
Autor

Author

Arkadiusz Gruca

Arkadiusz Gruca

Arkadiusz pisze o zarządzaniu projektami IT, tłumacząc złożone zjawiska w sposób zrozumiały i użyteczny dla biznesu. Od ponad sześciu lat tworzy treści pomagające liderom podejmować lepsze decyzje.

LinkedIn
Newsletter

Powiązane artykuły

Zajrzyj na naszego bloga i zdobądź wiedzę branżową, której nie znajdziesz nigdzie indziej

Scope creep kosztuje Cię tysiące. Oto jak go zatrzymać Feature bloat
Zarządzanie produktem, Dług Techniczny
2026-02-27
12 min read

Scope creep kosztuje Cię tysiące. Oto jak go zatrzymać

Pragmatycznie o… Output, Outcome i Impact Pragmatycznie o... Output, Outcome i Impact
Pragmatycznie o..., Rozwój Produktu
2026-02-25
11 min read

Pragmatycznie o… Output, Outcome i Impact

Pragmatycznie o… tym, jak przestać gasić pożary w firmie IT Pragmatycznie o... Porządkowaniu firmy, która tonie w chaosie
Pragmatycznie o..., Dług Techniczny
2026-02-18
28 min read

Pragmatycznie o… tym, jak przestać gasić pożary w firmie IT

Nasze usługi

Tworzymy innowacyjne produkty cyfrowe

Tworzymy innowacyjne produkty cyfrowe

Masz pomysł na produkt cyfrowy? Zaprojektujemy UX, dobierzemy technologię i wdrożymy rozwiązanie. Od MVP po skalowanie produktu.
Learn More
Budujemy dedykowane oprogramowanie

Budujemy dedykowane oprogramowanie

Potrzebujesz dedykowanego oprogramowania? Zaprojektujemy i wdrożymy rozwiązanie szyte na miarę, które zwiększy wydajność Twojej firmy.
Learn More
Ratujemy zagrożone projekty technologiczne

Ratujemy zagrożone projekty technologiczne

Twój projekt IT nie jest skazany na porażkę. Naprawimy kod, zmniejszymy ryzyko i dopasujemy założenia do Twoich celów biznesowych.
Learn More

Newsletter

Opowiadamy o biznesie, projektowaniu i zarządzaniu produktem, programowaniu, AI – i więcej.

ZAJRZYJ DO ŚRODKA

ul. Opolska 100

31-323 Kraków, Poland

NIP: 6772398603

[email protected]

+48 783 871 783

Śledź nas
Facebook Linkedin Github Behance Dribbble
© 2026 Pragmatic Coders PL. All right reserved.
  • Polityka prywatności
  • Regulamin serwisu
  • Mapa strony
